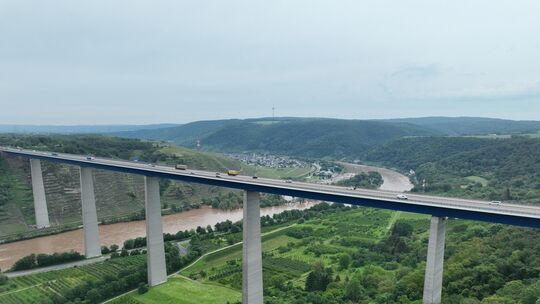

Nach dem groß angelegten Belastungstest mit 24 Lkw auf der maroden A61-Moseltalbrücke bei Winningen sind die Experten nun damit beschäftigt, die Ergebnisse der Prüfungen auszuwerten:
Peter Gilles, Leiter der Abteilung Bauwerksmanagement der Niederlassung West der Autobahn GmbH des Bundes, geht davon aus, dass die Daten im Juli vollständig ausgewertet sind und diese dann in ein Instandsetzungskonzept für das Bauwerk einfließen, das mit 136 Metern als Deutschlands zweithöchste Autobahnbrücke gilt: „Somit werden wir ein realitätserprobtes Computermodell der Moseltalbrücke Winningen erhalten, auf dessen Basis eine nachhaltige und wirtschaftliche Instandsetzungsplanung des vorhandenen Schadensbildes erstellt wird.“ Der Experte spricht von quantitativ und qualitativ wertvollen Daten, die bei dem großen Feldversuch am Sonntag gesammelt werden konnten. Er zieht auf Anfrage unserer Zeitung ein „äußert positives Fazit“. Die eigentlichen Sanierungsarbeiten sollen laut Gilles „vermutlich 2025“ beginnen.
Elf Belastungsszenarien durchgespielt

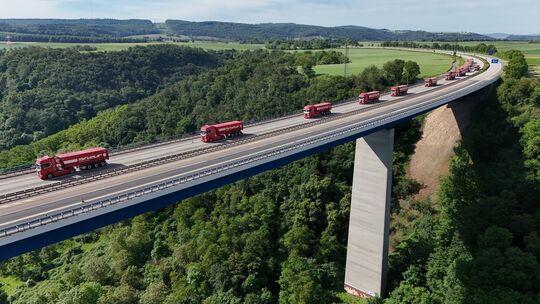

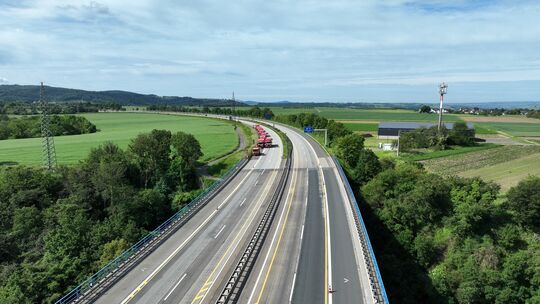

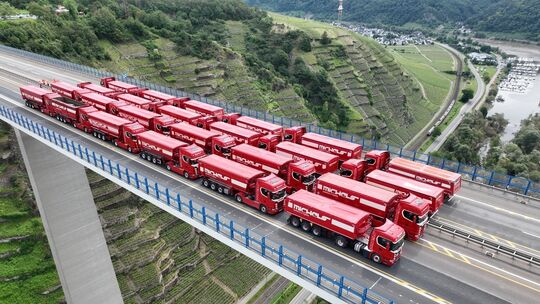

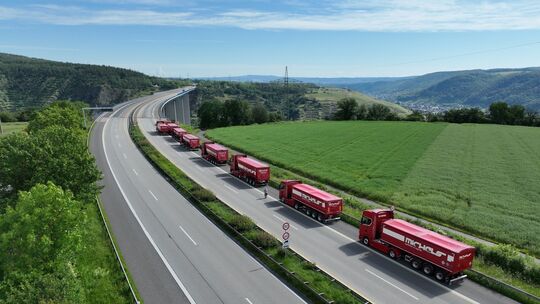

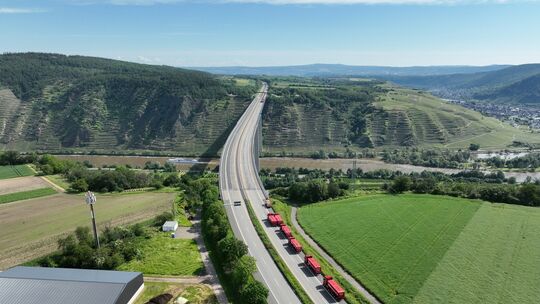

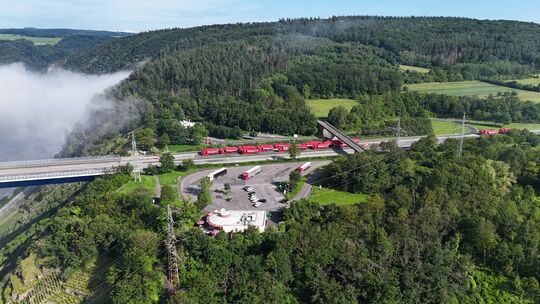

Die wichtige Moselquerung war am Sonntag tagsüber voll für den Verkehr gesperrt worden, um die schadhafte Brücke zu vermessen: Dafür hatte die Autobahn GmbH Niederlassung West 24 Lkw einer Spedition angemietet – jeder ein 40-Tonner, sodass in Summe 960 Tonnen Schwerlast punktgenau auf der Brücke platziert werden konnten (wir berichteten). Elf klar definierte, statische Belastungsszenarien wurden durchgespielt, zudem gab es „zusätzliche dynamische Überfahrten“, fasst Gilles zusammen. Eine sechsmonatige Vorbereitung ging dem Testtag voraus.

Ziel des aufwendigen Versuchs war es, zu ermitteln, wie sich die Stahlkonstruktion der Brücke unter einem Gewicht von fast 1000 Tonnen verändert. Dazu wurden die 24 Vierzig-Tonner etwa auf dem längsten Brückenfeld geparkt, es hat eine Spannweite von 218 Metern. Unter diesen Bedingungen – „vergleichbar mit einer Horde Elefanten auf der Brücke“ – zwinge man den Überbau, sich anzustrengen. „So können wir Kenntnisse über Dehnungen und Spannungen und das reale Tragverhalten der Brücke bekommen“, erklärt Gilles in einem von der Autobahn GmbH zur Verfügung gestellten Onlinevideo.
Innerhalb des Überbaus war vorab über einen Server verbundene Messtechnik verbaut worden, sodass die Experten in Echtzeit messen konnten, wie sich die Brücke bewegt. Auch von den Köpfen der Brückenpfeiler aus wurde erhoben, wie sich der Überbau durchbiegt.
Stimmen Modell und Realität überein?
Dass der Überbau der Brücke samt seiner Querträger marode ist, ist seit Ende 2022 öffentlich bekannt. Bei einer turnusgemäßen Hauptprüfung der 1972 eröffneten Moselquerung waren Risse an den Schweißnähten im Brückenkörper entdeckt worden. Seitdem gelten auf der Brücke Geschwindigkeitsbegrenzungen, der Schwerlastverkehr ist komplett verbannt.
Um die Sanierung zu planen, war die Brücke im vergangenen Herbst schon einmal temporär für den Verkehr gesperrt, um den Stahlüberbau auszumessen. Um für das Instandsetzungskonzept jedoch genaue Daten zu haben, war nun der Belastungstest vonnöten. Experte Gilles erklärt: Nachdem die Schäden festgestellt worden waren, wurde die Tragfähigkeit der Brücke bis „in den Grenzzustand“ vermessen. „Wir haben dafür ein Modell aufgestellt, das auf der 50 Jahre alten Bestandsplanung der Brücke beruht“, erklärt Gilles. Die Brücke wurde 1969/70 nach dem damaligen Stand der Technik erstellt, seitdem habe sich aber natürlich viel getan: mehr Verkehr sowohl in der Frequenz als auch im Gesamtgewicht.
Die sanierungsreife Moseltalbrücke der A61 wird für einen Tag voll gesperrt - Grund sind Untersuchungen im Vorfeld der Instandsetzung. Ein Belastungstest steht am Sonntag, 26. Mai, an: 40 Lkw mit je 40 Tonnen Gewicht kommen auf der Brücke zum Einsatz.A61-Moseltalbrücke wird für einen Tag gesperrt: Das sind die Gründe
Wichtige Erkenntnisse für die Instandsetzung
Der Belastungstest mit den Lkw sollte zeigen, ob sich die Brücke unter Last genauso bewegt wie im Modell berechnet oder nicht. „Davon abhängig wird hinterher das Instandsetzungskonzept berechnet“, erklärt Gilles. Je realer sich die Brücke bewege, „umso wirtschaftlicher können wir später das Konzept durchführen“. Dies spare viel Geld, ebenso könne der zeitliche Aufwand der Sanierungsarbeiten an der Brücke reduziert werden – und letztlich auch die Einschränkungen für Verkehrsteilnehmer. In normalen Zeiten rollen täglich etwa 45.000 Fahrzeuge über die Brücke.
Wenn Anfang Juli die Daten ausgewertet und auf Plausibilität untersucht sind, skizziert Gilles den weiteren Zeitplan, wird zunächst mit dem Bundesverkehrsministerium Rücksprache gehalten. Sobald dann ein belastbares Modell vorliegt, „werden wir sofort mit dem Instandsetzungskonzept beginnen und eine Ausführungsplanung erstellen“. Entscheidend sei die Frage: Müssen alle Querträger der Brücke instandgesetzt werden – oder nur ein paar? Mit diesen Arbeiten soll voraussichtlich im nächsten Jahr begonnen werden. Doch auch in diesem Jahr sollen bereits erste Arbeiten anlaufen, um die Brücke zu ertüchtigen: So soll laut Gilles etwa eine ermüdete Stahlplatte, auf der Asphalt liegt und über die der Verkehr läuft, instand gesetzt werden. Dies ist eine Maßnahme, die laut Gilles sicherlich auch 2025 noch weiterläuft – also dann, wenn es an der Moseltalbrücke richtig losgeht.
