Unvorhergesehenes hält Bauleute auf Trab - Im nächsten Halbjahr stehen wichtige Meilensteine an
Neubau der Pfaffendorfer Brücke in Koblenz: Im nächsten Halbjahr stehen wichtige Meilensteine an
In einer tiefen Grube mitten im Rhein an der Pfaffendorfer Brücke arbeiten Bauleute zurzeit daran, die Spundwände mit dicken Rohren zu stützen.
Matthias Kolk

Mit dem diesjährigen Fortschritt beim Neubau der Pfaffendorfer Brücke in Koblenz ist Tiefbauamtsleiter Kai Mifka zufrieden. Und das, obwohl in den vergangenen Wochen und Monaten immer wieder Unvorhergesehenes die Arbeiten stark beeinflusst haben. Ein Rundgang über das Baufeld West mit Blick in den Rhein.

Lesezeit 4 Minuten

Ein Bombenfund, vergessene Kasematten und der Kampf mit der immensen Wucht des Wassers: Der Neubau der Pfaffendorfer Brücke ist ein gutes Beispiel dafür, dass man selbst bei den durchdachtesten Vorhaben eben nicht alles planen kann. Auf der Baustelle sind sowohl die Stadt als Bauherr als auch die bauausführenden Firmen zuletzt immer wieder mit Herausforderungen konfrontiert worden, die kreative Lösungen erforderten.

Trotzdem resümiert Tiefbauamtsleiter Kai Mifka bei einer Führung über die Baustelle am Dienstag: „Wir haben auf allen drei Baufeldern in diesem Jahr einen großen Fortschritt erzielt.“

Die Pfeiler für die neue Vorlandbrücke stehen.
Matthias Kolk

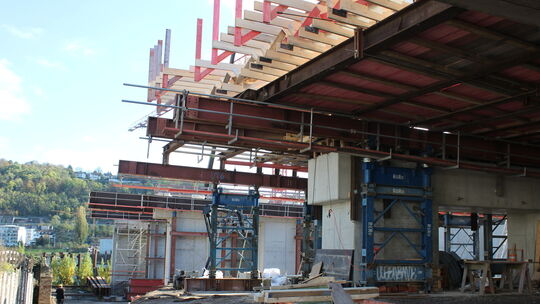

Sehr weit vorangeschritten sind die Bauarbeiten demzufolge an der Westrampe unmittelbar neben dem Kurfürstlichen Schloss. Die breiten, kantigen Stützen aus Beton für die neue Vorlandbrücke stehen bereits, momentan wird ein Traggerüst gebaut, das für die Betonage der Vorlandbrücke gebraucht wird. „Was wir hier sehen, ist jetzt nicht zwingend schön, sondern zweckdienlich“, sagt Mifka.

Die Pfeiler und die Auflagebalken werden später alle wieder zurückgebaut. Denn: „Auch für die Westrampe gilt, dass sie genau wie die Strombrücke in Richtung der alten Fahrbahn verschoben wird“, so Mifka. Voraussichtlich Anfang Januar/Ende Februar 2025 soll die Vorlandbrücke betoniert werden, kündigt derweil Jörg Endlein, technischer Kopf der Arbeitsgemeinschaft der bauausführenden Firmen, an.

Jörg Endlein ist Prokurist bei der Firma Meyer und technischer Kopf der Arbeitsgemeinschaft, bestehend aus mehreren Firmen, die den Neubau der Pfaffendorfer Brücke ausführen.
Matthias Kolk

Am meisten beschäftigt hat die Bauleute in den vergangenen Wochen das Baufeld im Fluss. Damit die Brücke parallel zur jetzigen gebaut werden kann, braucht es natürlich auch Pfeiler im Wasser. Wo die hinkommen, zeigen zwei große Baugruben mitten im Rhein an. Derzeit sind Bauleute damit beschäftigt, die Seitenwände der Grube auf der Schlossseite mit dicken Rohren zu stützen. Eine wichtige Aufgabe, denn solange kein Fundament einbetoniert ist, müssen sie ja trotzdem dem hohen Wasserdruck standhalten können.

Das ist auch der Grund, weshalb die Baugrube selbst derzeit noch voll Wasser ist. Der Unterschied des Wasserstandes zwischen innen und außen darf nicht zu groß sein, sonst bricht die Grube in sich zusammen, erklärt Endlein und weiter: „Ein Riesenproblem sind die Wasserstände und damit die Strömungsgeschwindigkeit. Von denen sind wir extrem abhängig und die waren in diesem Jahr ziemlich hoch. Dadurch kam es immer wieder zu Unterbrechungen.“

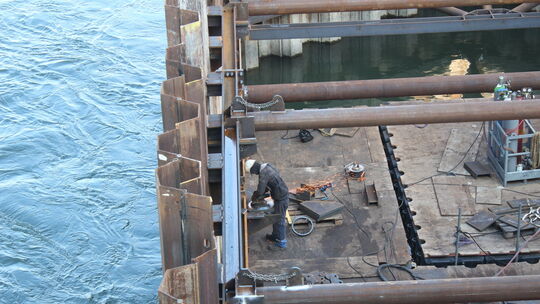

Ein Bauarbeiter bei seiner Arbeit in der Baugrube im Rhein.
Matthias Kolk

Ein gewisser Zeitdruck ist da. Bis März/April 2025 muss der Pfeiler im Rhein fertig sein. Dann nämlich sollen die ersten großen Stahlbauteile der neuen Brücke auf der Westseite montiert werden. Der Bau dieser Teile laufe derzeit auf Hochtouren, sagt Mifka. Vor Herausforderungen hat die Bauleute auch die Frage gestellt: Wie bekommt man Beton in eine Baugrube, die 80 Meter weit vom Ufer entfernt ist? „Das ist ein Maß, wo man mit einer Betonpumpe nicht mehr hinkommt“, sagt Endlein.

Eine kreative Lösung musste her und die sieht spektakulär aus: Eine 80 Meter lange Behelfsbrücke aus Gerüstteilen. Über sie kommen Bauarbeiter nicht nur sicher zur Baugrube, an ihr werden später auch Rohrleitungen für den Beton installiert. „Die ganze Konzeption hat relativ viel Zeit in Anspruch genommen“, sagt Endlein. Und sie sieht letztlich ganz anders aus, als die Idee des Bauherrn, wie Mifka sagt: „Wir hatten hier eigentlich so eine Art Andienungsverkehr mit Boot vorgesehen.“ Doch es kommt eben nicht alles immer so, wie man es plant.

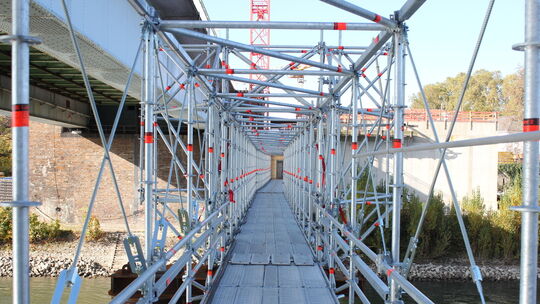

Zur Grube gelangen sie über eine 80 Meter lange Gerüstbrücke.
Matthias Kolk

Das zeigt sich auch im Baufeld West nur zu gut. Ende August wurde dort eine Weltkriegsbombe gefunden, die letztlich vor Ort nicht entschärft und deshalb auf der Schmidtenhöhe kontrolliert gesprengt werden musste. Auf Trab hielt Mifka und Co. noch dazu der Fund von Kasematten unter der bestehenden Vorlandbrücke. „Diese waren nicht mehr auf Plänen verzeichnet, wir wussten nicht, dass sie existent sind.“

Wie man beim Ausgraben feststellte, waren die Kasematten mit Trümmerschutt befüllt. Da sei laut Mifka die Frage aufgekommen: „Wie stellen wir sicher, dass in dem Trümmerschutt nicht noch eine Bombe liegt?“ Die Lösung: Der ganze Schutt wurde aus den Kasematten geholt und von einer Spezialfirma untersucht. Gefunden hat man dabei glücklicherweise nichts.

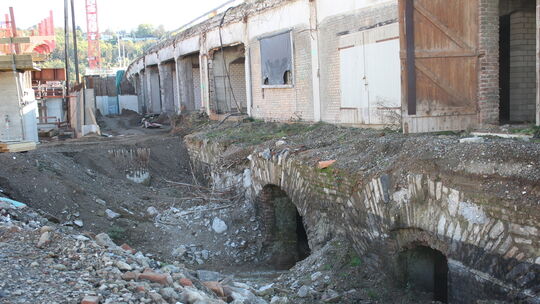

Diese Kasematten wurden während des Neubaus der Pfaffendorfer Brücke gefunden. Auf Stadtplänen waren sie nicht eingezeichnet.
Matthias Kolk

Mit der Denkmalpflege sei nun abgestimmt, dass man die Kasematten mit sogenanntem Flüssigboden verfüllt, so Mifka. „Damit sind sie grundsätzlich konserviert für die Nachwelt, aber wir müssen nicht mehr befürchten, dass sie uns mal zusammenbrechen, wenn obendrüber die Fahrbahn läuft.“
